Сталь для новых энергоблоков
Новые мощности строятся для обновления энергетической инфраструктуры Дальнего Востока и обеспечения электроэнергией Подмосковья.
Нижнетагильский завод металлоконструкций (входит в партнёрскую сеть EVRAZ STEEL BUILDING в экосистеме EVRAZ STEEL) стал участником масштабного проекта «РусГидро» на Дальнем Востоке. Предприятие поставляет металлокаркас для двух новых энергоблоков Партизанской ГРЭС. Проект реализуется в рамках государственной программы развития тепловой энергетики в регионе.
На станции возведут два энергоблока суммарной мощностью 280 МВт. Они заменят часть устаревших мощностей и обеспечат энергией новых потребителей. Среди них — тяговые подстанции РЖД, которые обеспечивают работу инфраструктуры Транссибирской магистрали и её растущего грузопотока.
Новые блоки фактически строят как отдельную электростанцию: с собственными системами топливоподачи и водоснабжения. В качестве топлива новые блоки будут использовать уголь, но с современной очисткой выбросов — до 99%.
НТЗМК уже отправил на площадку более 2 тыс. тонн металлоконструкций, а общий объём поставок для объекта превысит 7 тыс. тонн.

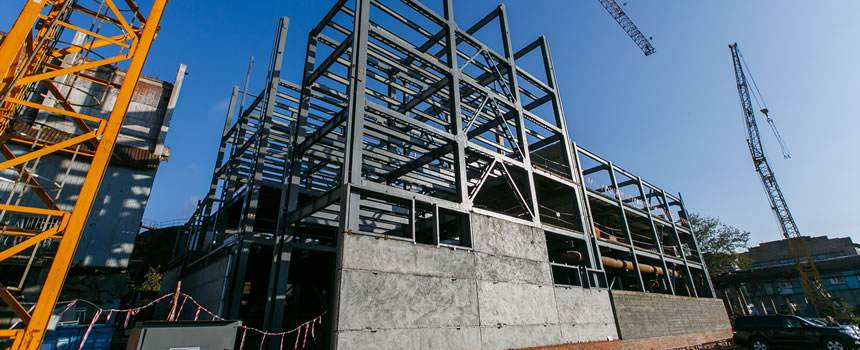

На сегодняшний день выполнен ряд важных этапов. Закрыт тепловой контур турбинного отделения — это позволяет продолжать установку турбин, генераторов и распределительных устройств даже в холодное время года без снижения темпа работ. Большая часть фундаментов и металлоконструкций основных зданий также смонтирована.
Сейчас специалисты завершают установку котлоагрегата № 1. Одновременно ведётся монтаж второго котла и паровой турбины. На объектах топливоподачи и водоподготовки завершены основные строительные операции и началась установка технологического оборудования.
Из пяти силовых трансформаторов смонтированы четыре, резервный даже прошёл испытания. Параллельно продолжается реконструкция железнодорожной инфраструктуры — в том числе прокладка пути непосредственно к новому корпусу станции.
Совокупная энергетическая мощность новых энергоблоков составит 2,1 ГВт, а тепловая — превысит 2,5 тысячи Гкал/ч. Завершение строительства запланировано на конец 2026 года.
Помимо проекта на Дальнем Востоке, предприятие участвует ещё в одной крупной энергетической стройке. НТЗМК поставил более 13 тыс. тонн металлоконструкций для реконструкции Каширской ГРЭС в Подмосковье.
Модернизация станции проходит в рамках президентской программы обновления тепловой генерации. Работы начались в сентябре 2021 года и предусматривают строительство трёх новых энергоблоков: два агрегата мощностью по 450 МВт планируется ввести в эксплуатацию в 2028 году, а третий, мощностью 480 МВт, — в 2030 году.
Сейчас на стройплощадке трудятся более тысячи специалистов. После завершения проекта здесь появятся три современных энергоблока мощностью 450, 450 и 480 МВт. Обновлённая станция сможет вырабатывать около 6 млрд кВт/ч электроэнергии в год и станет одним из пяти ключевых энергоисточников региона.
